Vi har i dag på Frekvensstyrte vedlikeholdsoppdrag 3 ulike Regelmessighetstyper i Onlet:
Logikken på Fradato og Tildato på disse Regelmessighetstypene oppfører seg annerledes på Sakkyndig kontroll (SK) oppdrag enn vanlig Vedlikeholdsoppdrag.

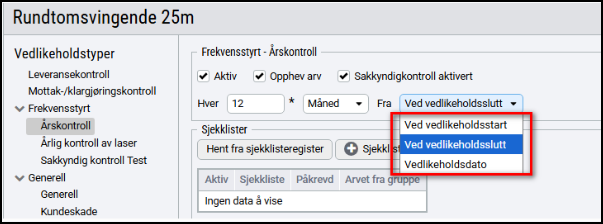

Ved vedlikeholdstart/slutt
Ved disse to typene kommer vi ikke til å benytte frekvensoppsettet. Når en SK blir godkjent så vil følgende skje på på neste vedlikehold i frekvensen:

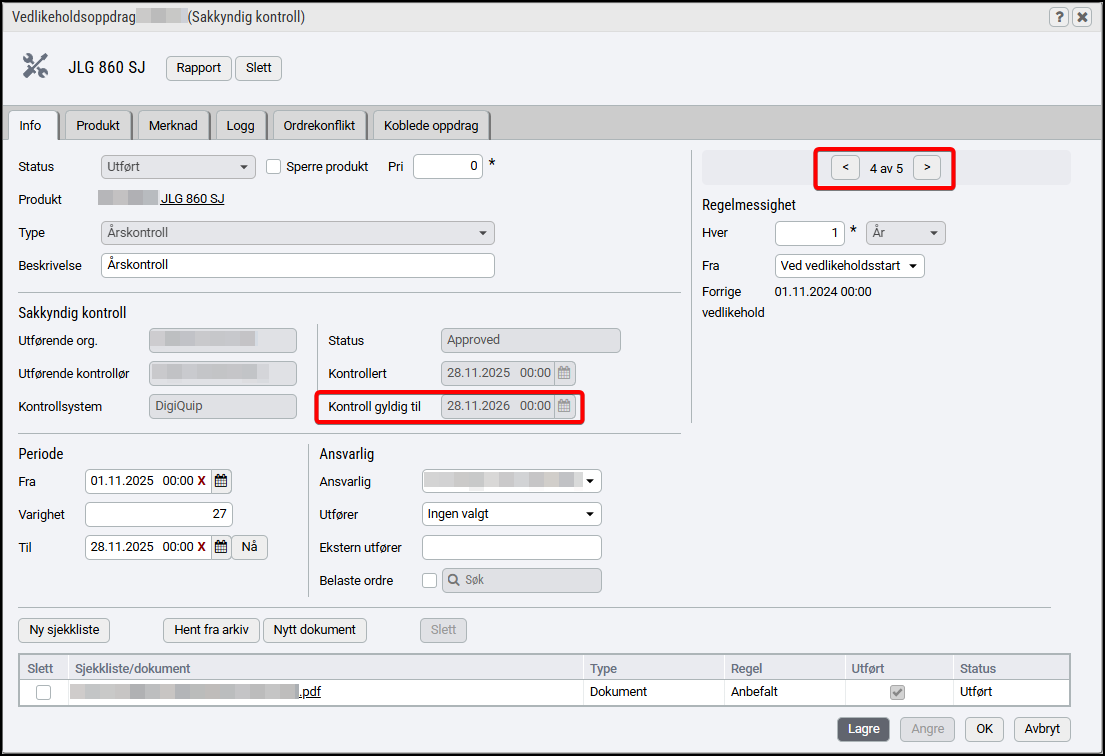

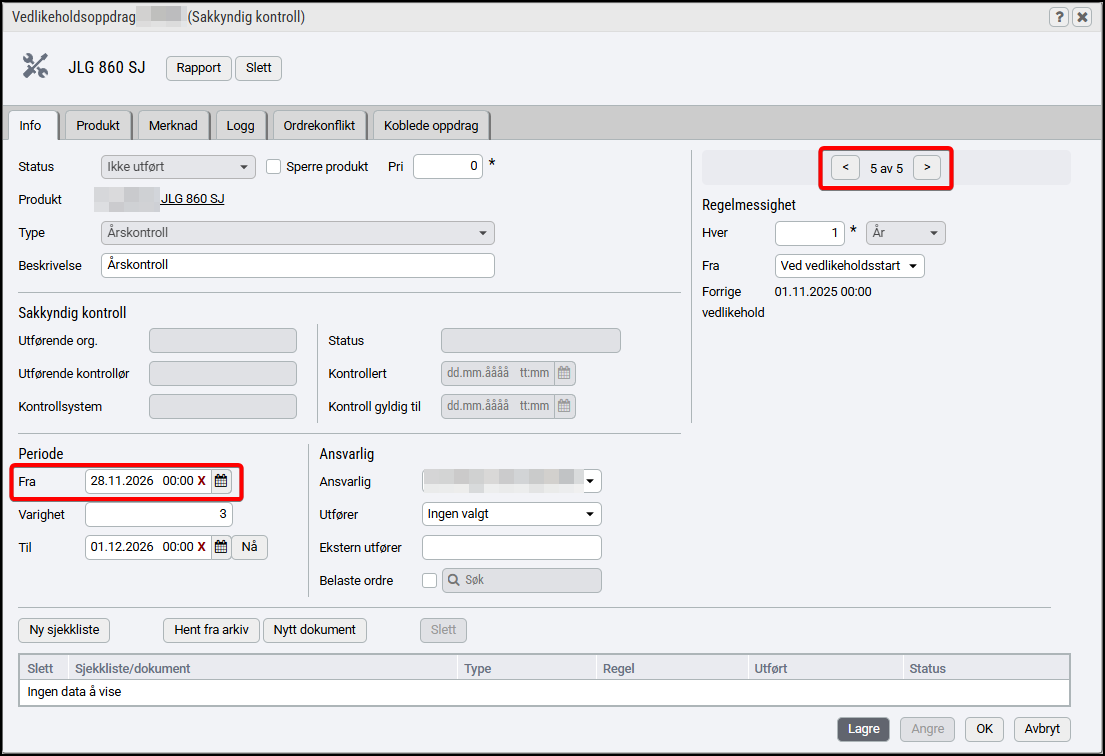

- Fra dato settes til "Kontroll gyldig-til" datoen som tilhører det godkjente oppdraget.
Godkjent oppdrag:
Ny frekvens oppdrag:

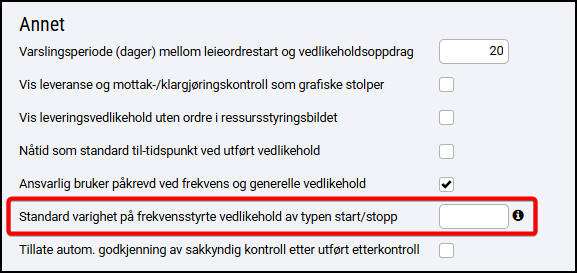

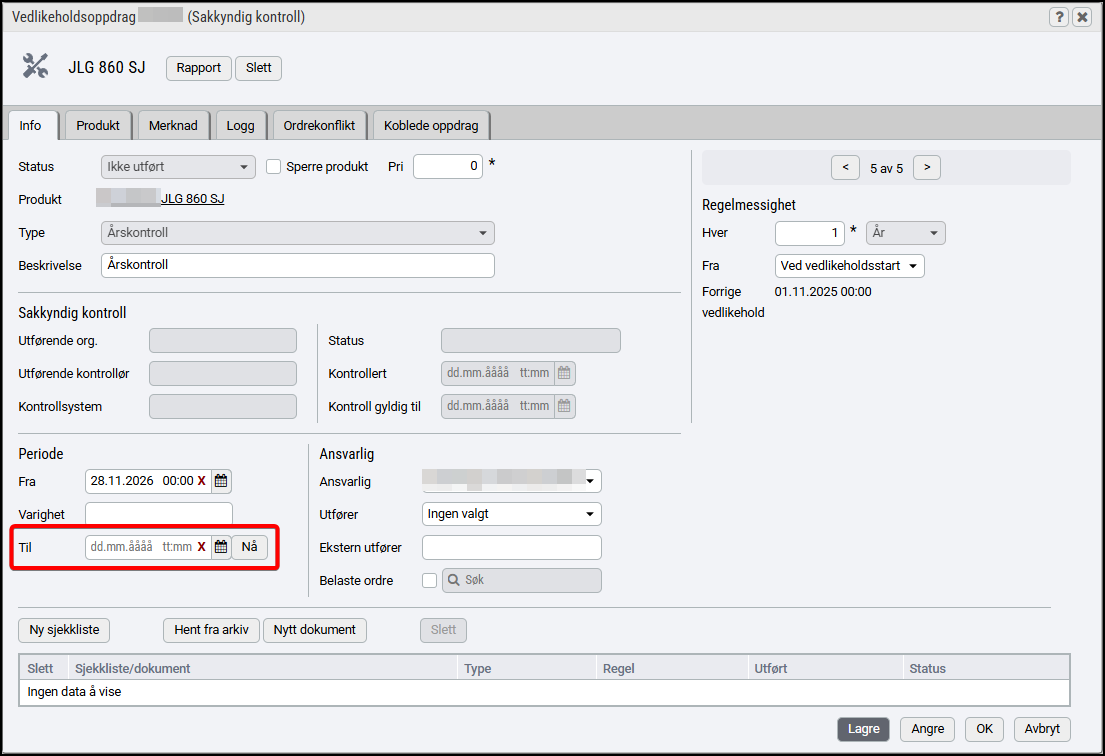

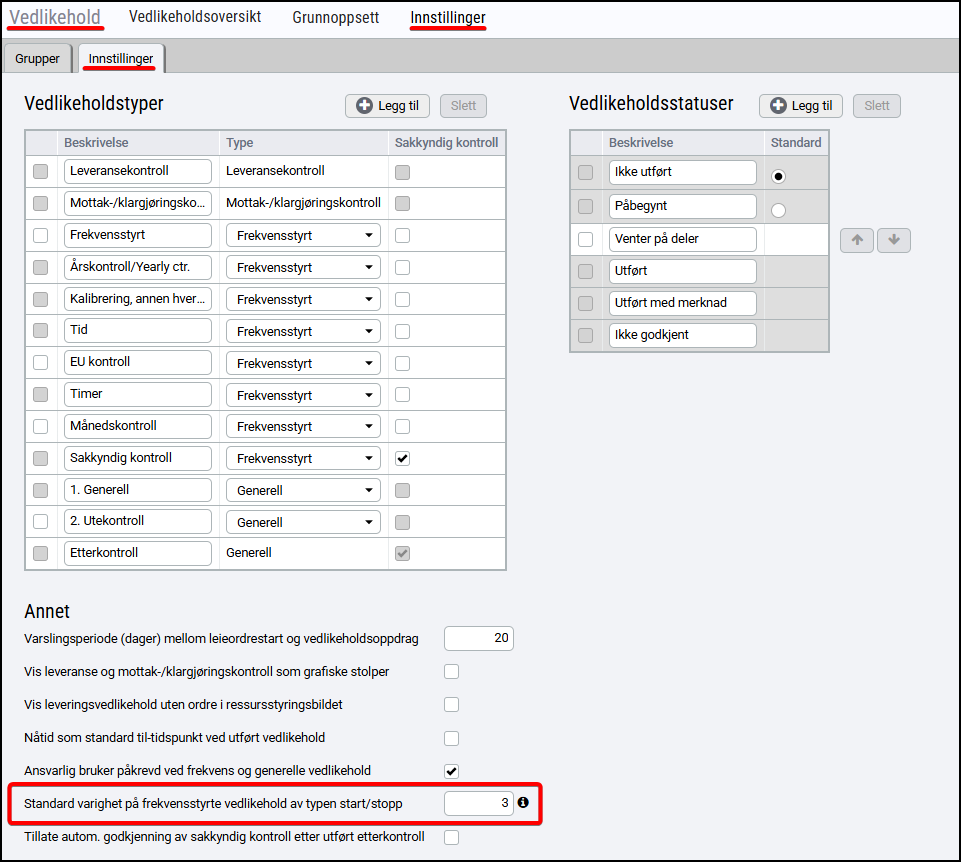

- Tildato vil bli styrt av Innstilling som ligger under Vedlikehold. Standardoppsett er satt til 3 dager.
Legg merke til at verdien i denne innstillingen gjelder for alle frekvenstyper med Regelmessighetstype "Ved vedlikeholdstart/slutt".
Om man ønsker å ha Tildato tom/uendelig, så settes Innstillingen uten en verdi.
Ved Vedlikeholdsdato

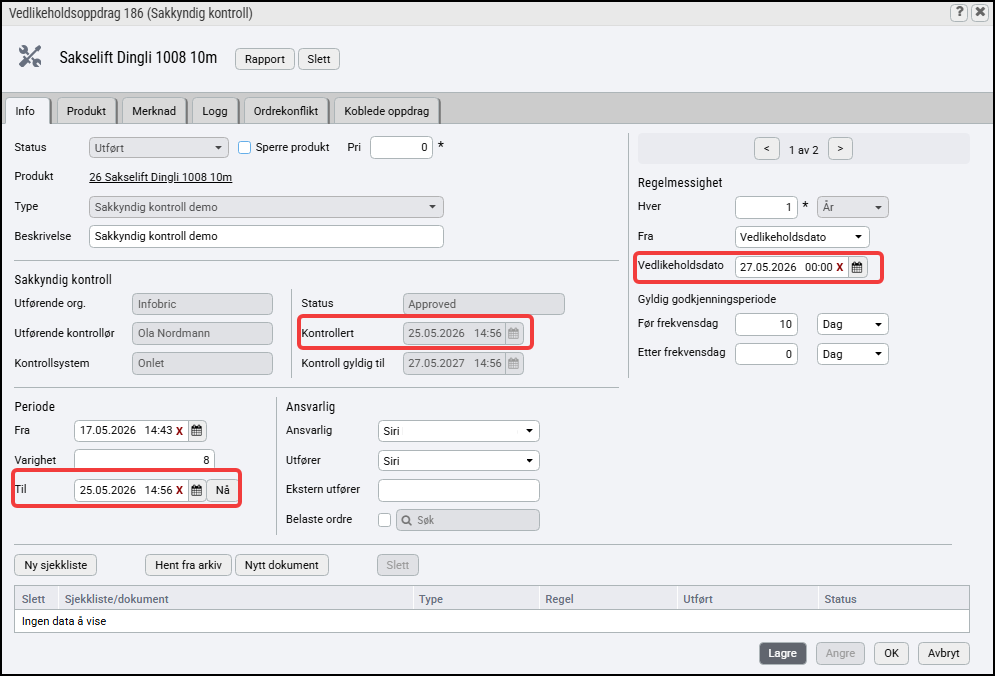

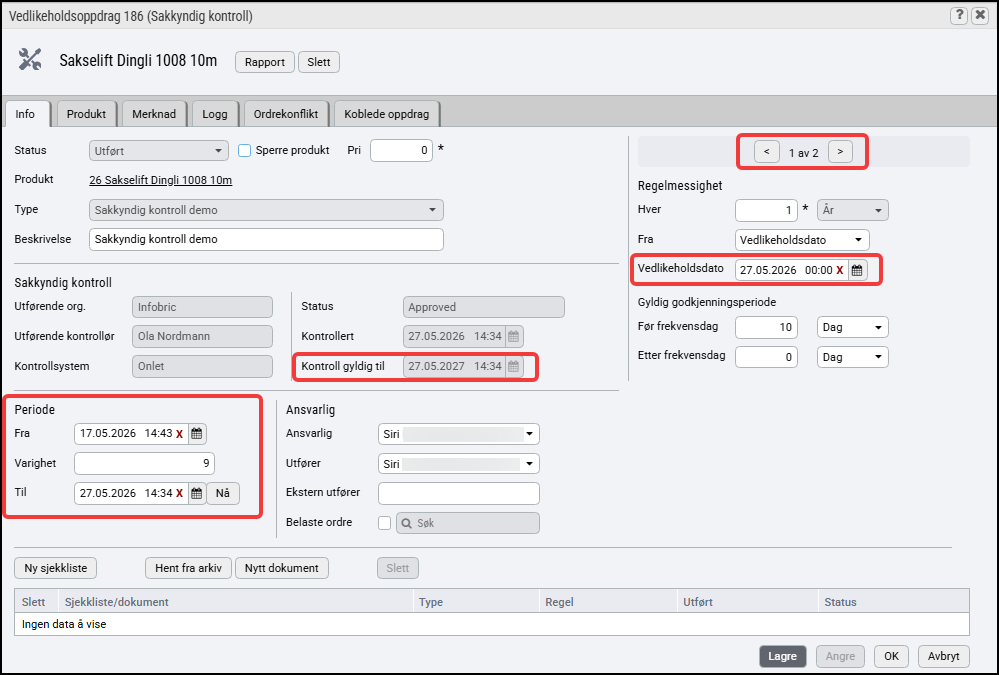

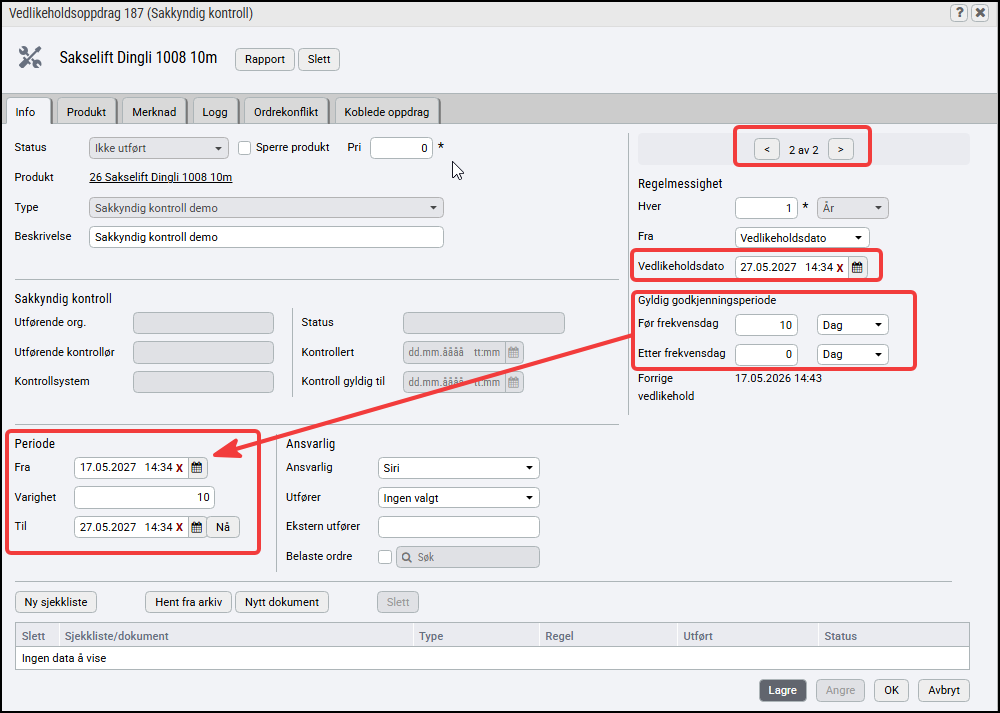

Når man bruker vedlikeholdsdato så kommer vi heller ikke til å bruke frekvensen, men antall dager/før skal brukes. Dette vil da være antall dager før/etter "Kontroll gyldig-til" datoen som blir satt inn ved godkjent.
Dvs. at når SK-en blir godkjent så vil "Kontroll gyldig-til" datoen settes inn som vedlikeholdsdato på det neste vedlikeholdet og oppsettet brukes til å sette start og slutt.
Legg merke til at når en SK blir godkjent overskriver vi alltid Tildato=Kontrollert dato på SK oppdraget.
Så hvis oppdraget i eksempelet over blir Godkjent 25.05.2026 vil det se slik ut:
Fradato ved SK godkjent
Legg merke til at når en SK blir godkjent overskriver også Fradato dersom Tildato er mindre en fradato.
Eks 1:
Opprinnelig fra og tildato er 01.09.2025-14.09.2025.
Det er lov å utføre kontrollen inntil 2 måneder FØR fristen, så denne kontrolleres og godkjennes 28.08.2025.
Når SK blir godkjent overskriver da både fra og tildato til Kontrollert dato, dvs. 28.08.2025-28.08.2025.
Eks 2:
Opprinnelig fra og tildato er 01.09.2025-14.09.2025.
SK blir utført og godkjent 05.09.2025. Da er det kun Til dato som blir overskrevet. Dvs. 01.09.2025-05.09.2025.
